Severovýchodní diametr
Přeložka I/34 částečně odvedla tranzit z Pražské a Masarykovy ulice. Vznikla podle prostorových možností tehdejšího města.
Jihozápadní obchvat · srovnání variant V3 a V5
Dvě posuzované varianty. Jedno rozhodnutí, které ovlivní dopravu v okolí Havlíčkova Brodu na několik generací.
DÁL
od dnešních domů.
S rezervou pro budoucí růst města.

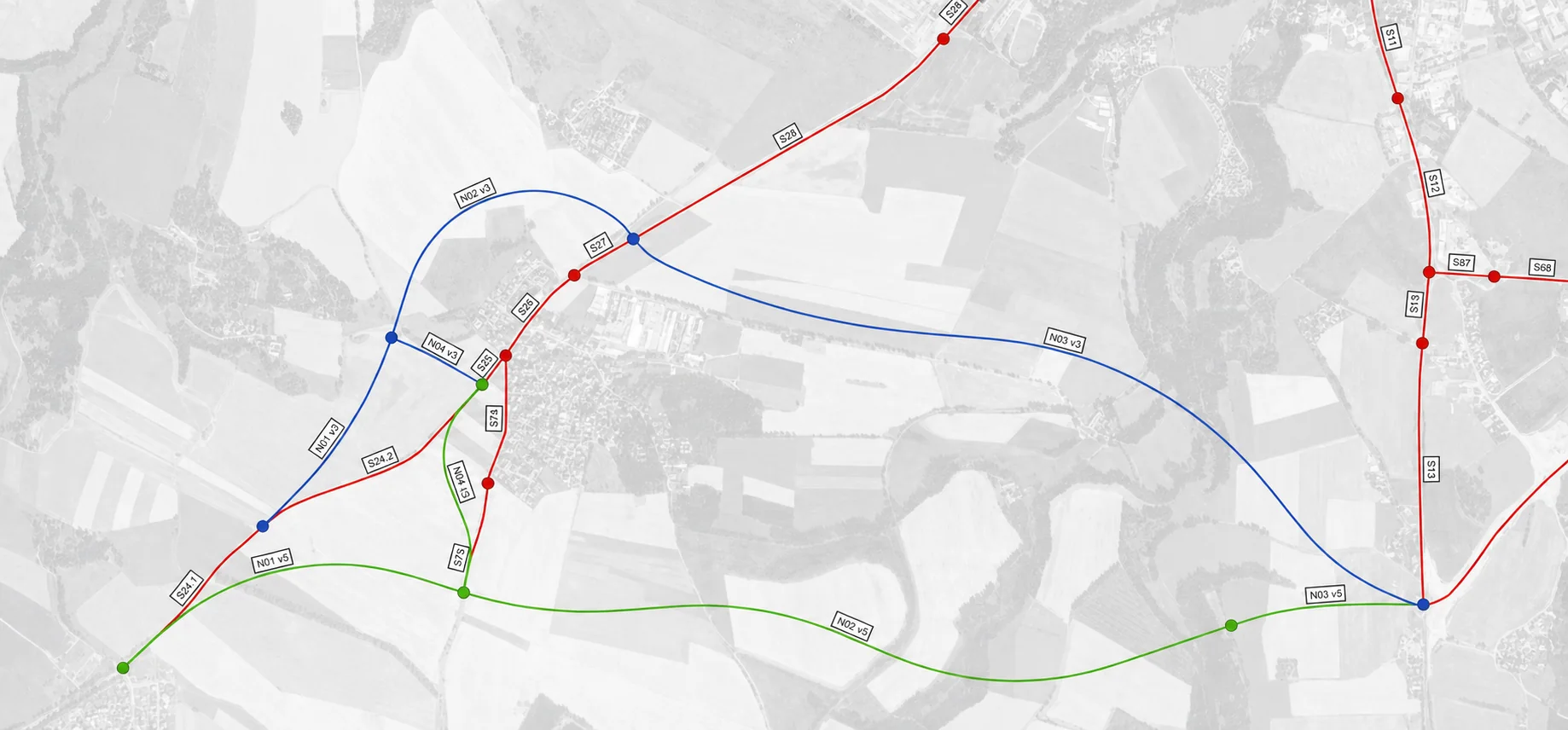

01 / mapa

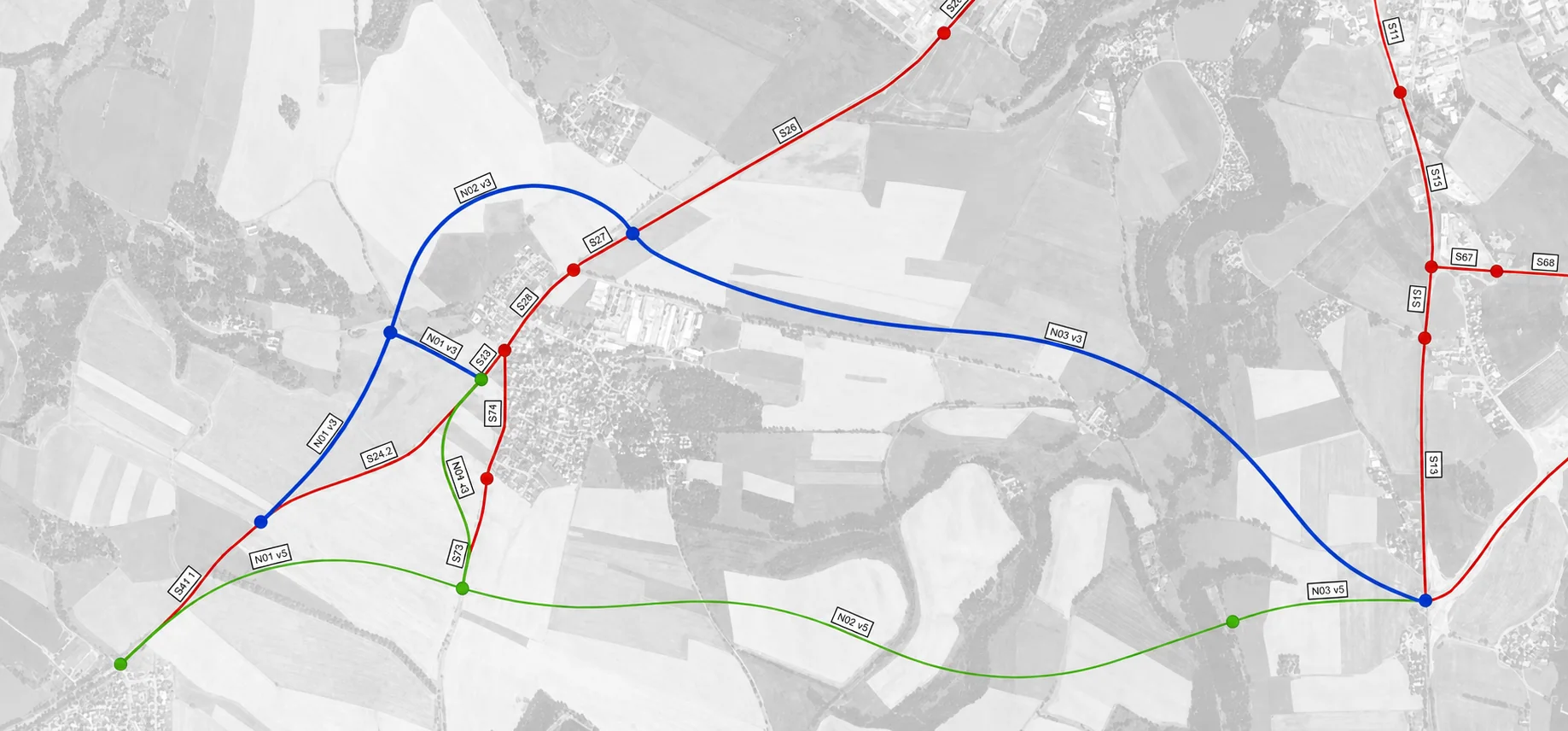

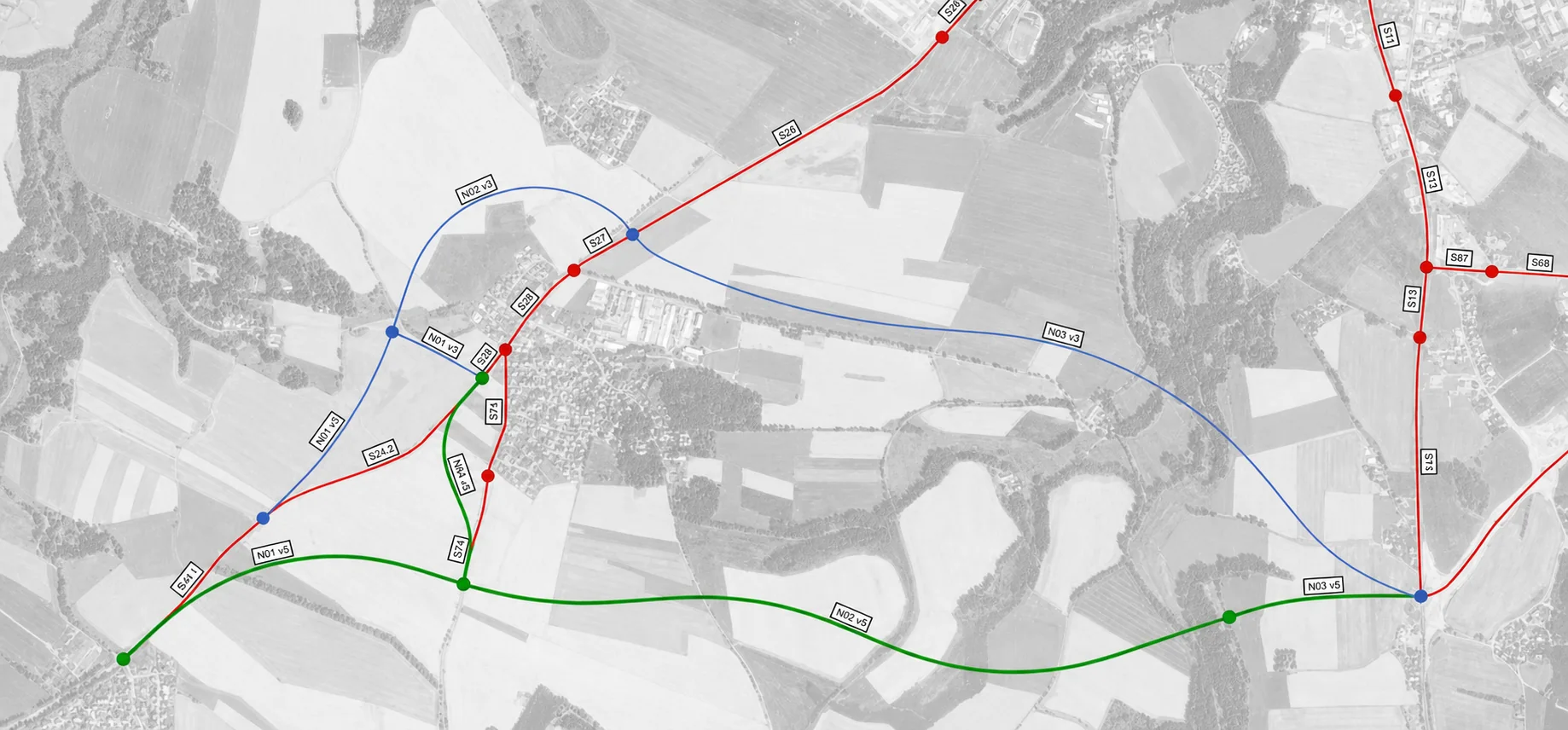

V3 vede blíže městské zástavbě. V5 vede tranzit jižněji, přímočařeji a mimo hlavní obytné oblasti.

Najeďte na číslo trasy
Jde o délku celé tranzitní cesty přes území města. Samotná nová přeložka je u V5 kratší o 460 metrů: měří 4,136 km oproti 4,596 km u V3.
Zdroj: Technicko-ekonomické hodnocení Mott MacDonald pro ŘSD, ceny 2025. Uvedené investiční náklady jsou včetně DPH a částky jsou zaokrouhlené.
03 / 50 let
Tento příklad se netýká nyní porovnávaného jihozápadního obchvatu. Ukazuje vývoj východní části městského okruhu: severovýchodního diametru a navazujícího jihovýchodního obchvatu. Jejich dnešní úzká místa připomínají, proč je nutné dopravní stavbu posuzovat s rezervou na desítky let.
Přeložka I/34 částečně odvedla tranzit z Pražské a Masarykovy ulice. Vznikla podle prostorových možností tehdejšího města.
Nový jihovýchodní obchvat převedl severojižní tranzit mimo centrum a napojil se u Stříbrného Dvora na starší diametr.
Východní vedení městu pomáhá, ale už dnes se na něm tvoří kolony. Kapacitně nestačí zejména křižovatky Pražská–U Cihláře a Chotěbořská.
Pro kolínský tranzit se připravuje 1,25km přeložka I/38. V prostoru u Technických služeb má vést po 472m estakádě přes řadové garáže, Reynovu ulici, Cihlářský potok a II/344 a dále navázat na dnešní trasu ke Stříbrnému Dvoru.
„Dnešní fungující východní obchvat ukazuje, že obchvat nemá jen odvést současnou dopravu. Musí mít rezervu i na desítky let.“
04 / skutečný odstup od domů
Samotný zásah do správního území může působit, jako by silnice vedla hned za domy. Skutečné odstupy ukazují jiný obraz: V5 je u Petrkova/Lípy přibližně 825 metrů od domů a u Šmolov 300 metrů. V3 se u Šmolov přibližuje zhruba na 110 metrů.
U Šmolov je V5 přibližně 300 metrů od okrajové obytné zástavby. V3 se přibližuje zhruba na 110 metrů.
05 / SEA 2024
Co je SEA? Strategic Environmental Assessment je strategické posouzení vlivů územního plánu na životní prostředí a veřejné zdraví. Nejde ještě o projektovou EIA konkrétní stavby, ale o porovnání možných koridorů už při územním plánování.
Stáhnout SEA 2024PDF · původní dokumentVarianta 3 mezi doporučené koridory pro další sledování nepatří.
SEA ji označuje za nejvýhodnější z hlediska minimalizace imisní a akustické zátěže.
V5 vychází hůře v biologickém hodnocení a krajinném rázu. Její vymezení SEA připouští až po prokázání nemožnosti využít V1 a V6.
Aktualizovaná SEA výslovně navrhuje nevymezovat koridor X14 ve variantách 2, 3 a 4. U V5 naopak zachovává podmíněnou možnost dalšího vymezení.
06 / férové porovnání
07 / zkušenost z jiného obchvatu
U jihovýchodního obchvatu dokázal spor s jedním vlastníkem a následný soudní přezkum zasáhnout už rozestavěnou stavbu. Dnešní odpor obcí a jednotlivců proti V5 může vyvolat podobné prodlužování přípravy. Jejich námitky musí být řádně posouzeny, neměly by se však automaticky stát vetem proti řešení, které má přinést dlouhodobou dopravní a zdravotní úlevu celému městu.
08 / nejčastější otázky
Nevede souvislou obytnou zástavbou. V části Petrkova/Lípy je nejbližší zástavba přibližně 825 metrů od trasy. U Šmolov je V5 přibližně 300 metrů od okrajové zástavby, zatímco V3 se přibližuje zhruba na 110 metrů.
Znamená to, že protíná správní území obce. Neznamená to, že vede obcí nebo mezi domy. V této části činí odstup od nejbližší obytné zástavby přibližně 825 metrů.
Z dnešní silnice odvede dálkovou tranzitní dopravu. Část místních cest mezi Šmolovy a Havlíčkovým Brodem na ní přirozeně zůstane.
Ne. Odborné hodnocení ji označilo za celkově výhodnější, navazující změny územních plánů a povolování ale ještě pokračují.
Celou tranzitní cestu zkracuje oproti V3 přibližně o 1,1 kilometru. Samotná nová přeložka je kratší o 460 metrů, její odhadovaná cena včetně DPH je asi o 330 milionů Kč nižší a na hlavním tahu nemá kruhový objezd. Z každé koruny nákladů také přináší vyšší vyčíslený užitek.
Není. Obě varianty mají podle odborného hodnocení větší přínosy než náklady. V3 má menší zásah do chráněného krajinného území a jednodušší přípravu, celkově však vychází hůře v délce, ceně i dopravním řešení.
Hodnocení převádí na peníze například úsporu času, bezpečnější provoz a nižší provozní náklady. U V5 připadá na jednu korunu nákladů přibližně 4,12 Kč těchto vyčíslených přínosů. Nejde o zisk ani příjem do rozpočtu.
Ne. Sekce 03 popisuje severovýchodní diametr z roku 2003, navazující jihovýchodní obchvat otevřený v roce 2023 a dnes připravovanou úpravu severovýchodní části. Sekce 07 připomíná majetkové a soudní projednání dříve stavěného jihovýchodního obchvatu. Jde o jiné stavby než nyní porovnávané V3 a V5.
Konkrétní termín stavby zatím stanoven není. Nyní se řeší stabilizace koridoru a koordinace mezi investorem, obcemi a krajem.
09 / zdroje a metodika
Všechna konkrétní čísla a tvrzení na této stránce vycházejí z dohledatelných podkladů.Odkazy uvádíme proto, aby si každý mohl otevřít původní zdroj, porovnat souvislosti a údaje sám ověřit. Primárním zdrojem je technicko-ekonomické hodnocení zpracované pro ŘSD. Mediální články doplňují veřejný a historický kontext. Částky na webu jsou zaokrouhlené.
Obchvat vznikne jednou. Dopady zůstanou desítky let.
